Agilní vývoj vs. waterfall: 7 otázek, které rozhodnou o vašem projektu
Aplikace může splnit celé zadání a přesto lidem přidat práci. Nebo se může každý týden měnit, aniž by se přiblížila ke spuštění. Při výběru mezi agilním vývojem a waterfallem proto řešte hlavně dvě věci: kolik toho o budoucím systému skutečně víte a jak rychle dokážete ověřit, že vzniká správné řešení. Sedm otázek vám pomůže zvolit postup a domluvit s dodavatelem pravidla, která udrží projekt pod kontrolou.

Objednáváte zákaznický portál. Účetní potřebuje správné doklady, obchodník přehled zakázek a zákazník jednoduché objednání. Vedení chce znát cenu a termín. Každý z těchto požadavků je rozumný, ale každý potřebuje jiný způsob ověření. Formát dokladu lze popsat předem. Jestli zákazník pochopí objednávku, nejlépe zjistíte při používání návrhu nebo funkční verze.
Způsob vývoje má odpovídat právě tomuto rozdílu. Některé části potřebují pevné rozhraní, schválené zadání a návazné termíny. Jiné potřebují několik kol zkoušení. Jeden projekt může obsahovat obojí. O názvu metodiky se s dodavatelem bavte až poté, co si vyjasníte rizika, odpovědnosti a podobu první použitelné verze.
01Agile a waterfall: co se při vývoji skutečně liší
Waterfall, česky vodopádový model, organizuje práci do navazujících fází: požadavky, návrh, realizace, ověření a předání. Tým nejprve podrobněji vymezí, co vznikne, a podle toho plánuje další práci. U postupu se schvalovacími milníky se před pokračováním kontrolují dohodnuté výstupy. Vodopádový model a řízení pomocí milníků spolu souvisejí, ale nejsou totožné.
Agilní vývoj pracuje v kratších cyklech. Tým průběžně ověřuje výsledek, získává zpětnou vazbu a upravuje pořadí práce. Agilní manifest upřednostňuje spolupráci, fungující software a schopnost reagovat na změny. Výslovně přitom uznává hodnotu procesů, dokumentace, smluv i plánů. Agilní projekt tedy potřebuje jasný cíl a pravidla rozhodování.
Dvanáct principů agilního vývoje zdůrazňuje průběžné dodávání užitečného softwaru, spolupráci zadavatele s vývojáři a pravidelné zlepšování práce. Pro firmu z toho plyne praktický požadavek: někdo musí mít čas výsledek kontrolovat a pravomoc rozhodnout, co má následovat.
Scrum je konkrétní rámec pro práci na komplexních problémech. Agile je širší pojem. Podle oficiálního Scrum Guide z roku 2020 trvá sprint nejvýše měsíc a má vlastní cíl i plán. Použitelný přírůstek může být uvolněn i před jeho koncem. Konec sprintu sám o sobě neurčuje termín nasazení do ostrého provozu.
02Srovnání agile a waterfallu z pohledu zadavatele
| Co řešíte | Agilní postup | Waterfall nebo fáze s milníky |
|---|---|---|
| Nejisté potřeby uživatelů | Zkoušení výsledku průběžně upřesňuje další práci. | Nejistoty je vhodné ověřit před schválením podrobného zadání. |
| Plánování | Celkový cíl a výhled doplňuje podrobný plán nejbližší práce. | Podrobnější plán předem propojuje fáze, výstupy a závislosti. |
| Změna požadavku | Dopad se posoudí a požadavek dostane odpovídající prioritu. | Změna schváleného zadání projde dohodnutým řízením změn. |
| Zapojení firmy | Pravidelná rozhodnutí a zkoušení s uživateli po celou dobu. | Silné zapojení při specifikaci a převzetí, kontroly také mezi nimi. |
| Kontrola kvality | Ověření patří k dokončení každé části; celek potřebuje další kontroly. | Testy lze připravovat a provádět průběžně, závěrečné ověření kontroluje celek. |
| Dokumentace | Vzniká podle potřeb vývoje, provozu a předání a průběžně se aktualizuje. | Schválené dokumenty tvoří základ navazující práce a evidence změn. |
| Rozpočet a rozsah | Pevný rozpočet vyžaduje priority a možnost upravit volitelný rozsah. | Pevná cena za rozsah potřebuje dostatečně přesné zadání a předpoklady. |
| Spuštění | Menší části lze nasazovat samostatně, pokud to produkt a provoz dovolí. | Předání navazuje na připravenost dohodnutého celku a jeho závislostí. |
Z tabulky nevyplývá, že agile je vždy rychlejší nebo waterfall vždy levnější. Rozhoduje velikost neznámých, dostupnost lidí, kvalita zadání a způsob kontroly. Průběžné schůzky bez rozhodnutí projekt neposunou. Stejně tak podpis specifikace nezaručí, že všichni její obsah chápou stejně.

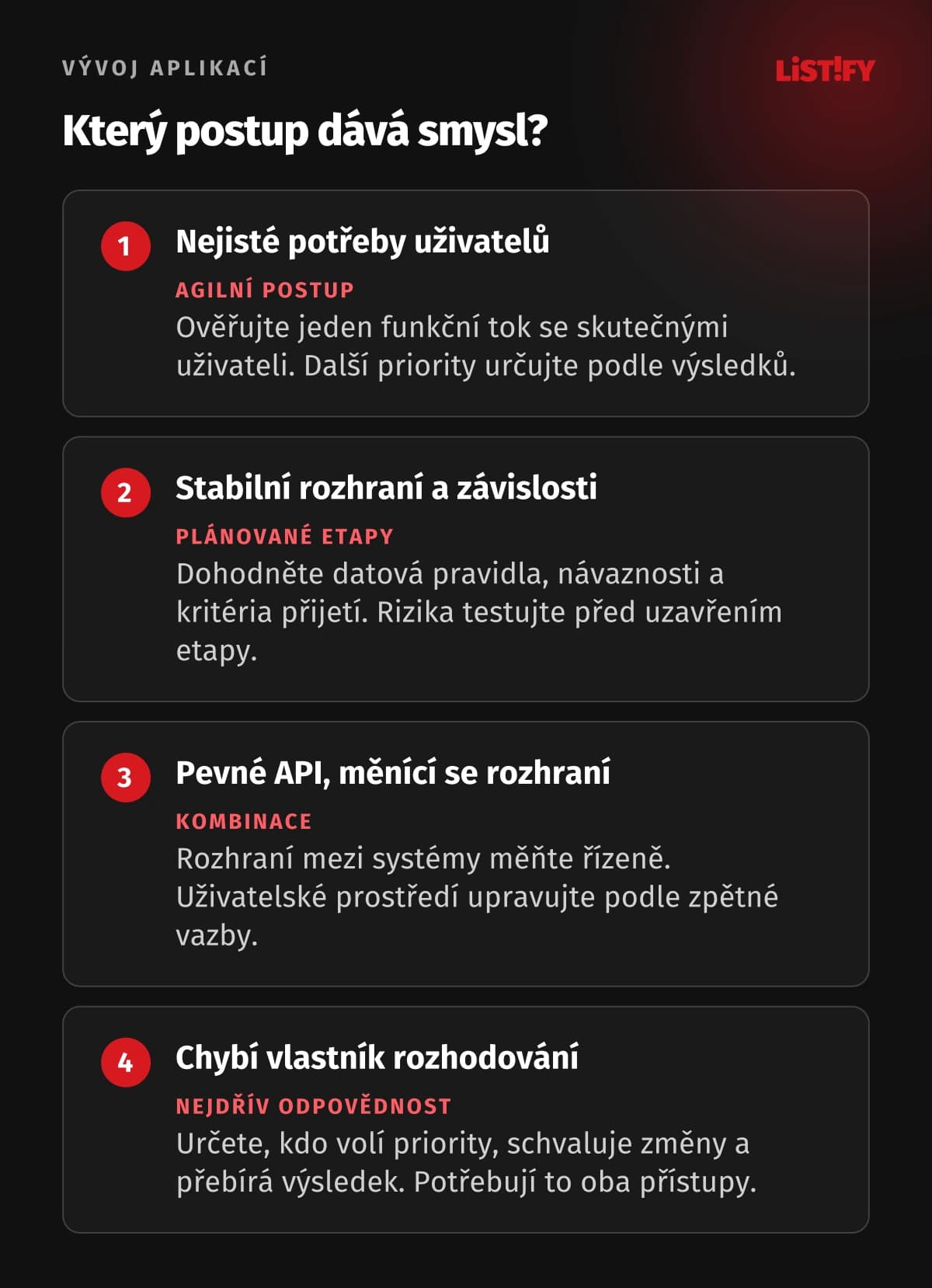

03Kdy dává větší smysl agilní vývoj a kdy pevné fáze
Agilní postup pro potřeby, které teprve ověřujete
Vyvíjíte nový zákaznický portál, aplikaci pro obchodníky nebo službu, kterou lidé ještě nepoužívali. Víte, jaký problém chcete vyřešit, ale nemáte jistotu, jak má vypadat ovládání a které funkce budou potřebné nejdřív. Zvolte menší funkční části a pravidelné zkoušení. U nového produktu začněte také ověřením zájmu a výběrem rozsahu MVP, aby první verze nestála na pouhých domněnkách.
Pevné fáze pro známý výstup a pevné návaznosti
Nahrazujete přesně popsaný export, přenášíte dohodnutou datovou sadu nebo napojujete aplikaci na rozhraní s určeným formátem. Výstup lze porovnat s konkrétními pravidly a práce více dodavatelů na sebe navazuje. Podrobnější specifikace, schvalovací milníky a řízení změn zde mohou pomoct. Ani tady nemusíte čekat s technickým ověřením až na hotovou aplikaci.
Princip rozhodovacích bran popisuje například Systems Engineering Handbook NASA: přechod mezi fázemi závisí na posouzení připravenosti. Není to návod, že firemní software má kopírovat kosmický projekt. Použitelná je myšlenka, že před nákladným dalším krokem musíte vědět, co bylo ověřeno a co ještě chybí.
Nedostupný zadavatel nezachrání žádná metodika
Jestli vedení nemá čas na rozhodnutí, nejprve určete zástupce s potřebnou pravomocí. Agilní tým bez odpovědí čeká nebo hádá. U pevného zadání se stejný problém může projevit později při převzetí. Do plánu patří také čas účetní, správce IT, obchodníků a lidí, kteří budou systém zkoušet.
04Sedm otázek před výběrem způsobu vývoje
1. Co víme a co zatím jen předpokládáme?
Oddělte známá pravidla od neověřených potřeb. „Doklad musí obsahovat tato pole“ je jiné zadání než „zákazníci si chtějí objednávat sami“. U druhého potřebujete zkoušení a rozhovory. Každé významné neznámé přiřaďte způsob ověření ještě před odhadem celé aplikace.
2. Co musí být pevné: termín, rozpočet, nebo rozsah?
Pokud máte pevné datum spuštění a rozpočet, určete minimální použitelnou verzi a volitelné funkce. Když je pevný celý rozsah, změny nebo nové poznatky mohou ovlivnit cenu či termín. Zapište, kterou veličinu lze upravit a kdo o tom rozhoduje.
3. Kdo bude rozhodovat za firmu?
Určete člověka, který vyřeší střet požadavků oddělení, schválí priority a zajistí odpověď v dohodnuté lhůtě. Nemusí být programátor. Musí rozumět provozu a vědět, kdy přizvat účetní nebo správce systému. Nevyřešené požadavky pěti vedoucích nejsou plán práce.
4. Kdy se k výsledku dostanou skuteční uživatelé?
Domluvte konkrétní kalendář. Například každé dva týdny obchodník vyzkouší rozpracovanou cestu od poptávky k nabídce. Sledujte, co zvládne, kde potřebuje vysvětlení a co musí dělat mimo systém. Prezentace vedení nenahradí práci člověka u jeho běžné zakázky.
5. Na čem závisí další dodavatelé a systémy?
Zjistěte dostupnost testovacího prostředí, přístupů, rozhraní a lidí na druhé straně. U propojení systémů přes API vymezte formát dat, odpovědnost za jejich správnost a obsluhu chyb. Neznámou dostupnost cizího systému ověřte dřív, než na ní postavíte termín.
6. Podle čeho poznáme, že je část hotová?
Popište běžný případ, výjimku a očekávaný výsledek. Například opakované odeslání objednávky nesmí vytvořit druhý doklad a uživatel bez oprávnění nesmí vidět cizí zakázku. Domluvte, kdo výsledek zkouší, kdo jej přebírá a jak se evidují vady.
7. Kolik stojí pozdní změna nebo chybný přechod?
Úprava textu tlačítka potřebuje jinou přípravu než změna identifikátorů zákazníků po migraci. U dat, oprávnění a provozních návazností věnujte víc práce návrhu a kontrolám předem. U vratných úprav rozhraní si nechte prostor pro pokusy. Závažnost dopadu je důležitější než počet obrazovek.

05Pevná cena a agile: na čem se musíte dohodnout
Způsob vývoje a způsob účtování jsou dvě různá rozhodnutí. I zakázku s pevnou cenou můžete zpracovávat po menších částech a průběžně zkoušet. Musí však být jasné, za jaký výsledek cena platí, co nabídka předpokládá a jak se posoudí změna. Slovo „agile“ samo o sobě neopravňuje dodavatele přidávat náklady.
Rozlišujte pevnou cenu za vymezený rozsah a pevný rozpočet na práci s průběžně volenými prioritami. U druhé možnosti se zavazujete k limitu výdajů, ale seznam všech budoucích funkcí není slíbeným výstupem. Povinné jádro, očekávané výstupy jednotlivých etap a hranice dalších objednávek přesto potřebují konkrétní popis.
- Rozsah první verze: co musí umět, co je volitelné a co je výslovně mimo zakázku.
- Převzetí: ověřitelné podmínky, testovací scénáře, odpovědnost za kontrolu a postup u vad.
- Změny: popis požadavku, dopad na cenu, termín a návaznosti, schválení před zahájením práce.
- Čerpání rozpočtu: pravidelný přehled hotové práce, výdajů a aktualizovaný odhad zbytku.
- Předání a provoz: zdrojový kód, přístupy, dokumentace, data, nasazení a následná podpora.
Chce obchod nové filtrování, zatímco blíží se termín? Můžete odložit jinou volitelnou funkci. Ne každá výměna má stejnou pracnost, proto dopad posoudí tým. Pokud je požadavek navíc a nic jiného neustoupí, potřebujete schválit navýšení nebo další etapu. U pevného termínu naplánujte i rezervu na ověřování a závislosti.
06Hybrid v praxi: pevné propojení, postupně ověřované ovládání
Vezměme modelovou českou firmu, která nahrazuje staré CRM a chce přenášet schválené objednávky do účetnictví. Účetní pravidla, identifikátory a vazby mezi záznamy potřebují přesný popis. Obrazovku pro obchodníka má smysl zkoušet postupně: možná potřebuje vyhledávání podle telefonu, možná seznam zakázek čekajících na reakci.
Pevně navrhněte datové rozhraní, oprávnění a pravidla přenosu. U každé integrace, například s POHODOU, ověřte možnosti konkrétní instalace a dostupnost testovacích dat. Rozhraní pro lidi potom upravujte v kratších cyklech. Obě části musí mít společný plán, jinak se hezká obrazovka odpojí od reálných údajů.
Přenos starých dat připravujte souběžně. Migrace dat z Excelu a starého systému potřebuje kontrolu duplicit, vazeb, obsahu i návratu při neúspěšném přechodu. Odhalení chyb v datech může změnit další práci bez ohledu na metodiku.
Hybrid funguje, když je jasné, které rozhodnutí už ostatní části používají. Změna datového formátu pak projde posouzením dopadu; úprava pořadí polí může vzniknout po zkoušení. Kombinace nesmí znamenat dvojí schvalování stejné věci nebo dva týmy, které si předávají neověřenou práci.

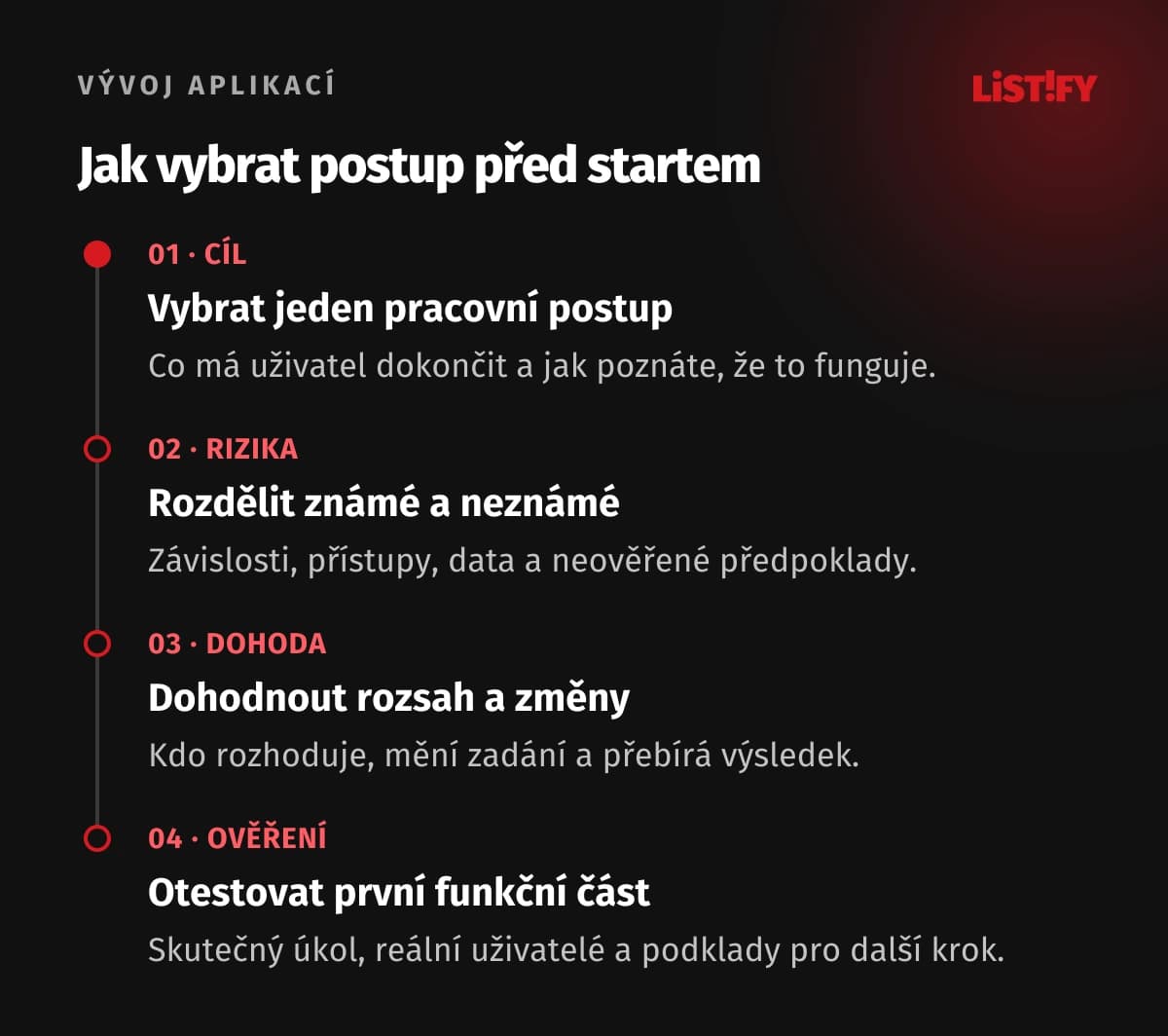

07Jak může vypadat prvních šest týdnů spolupráce
Následující rozvrh je model přípravy a ověření první funkční části. Není to slíbená délka vývoje celé aplikace. Velikost etap upravte podle projektu; například návaznost na jiného dodavatele může vyžadovat delší přípravu.
- První a druhý týden: cíl a rizika. Projděte skutečné pracovní postupy, vyberte uživatele pro zkoušení a oddělte povinné jádro od volitelných funkcí. Ověřte přístupy a nejrizikovější propojení. Výstupem je hranice první verze a plán s otevřenými otázkami.
- Třetí a čtvrtý týden: jedna celá cesta. Připravte funkční část, třeba založení a schválení objednávky. Ověřte oprávnění a chybové situace. Uživatel ji vyzkouší na připravených případech; tým zaznamená problémy a firma rozhodne o prioritách.
- Pátý a šestý týden: úpravy a rozhodnutí. Opravte zjištěné nedostatky, ověřte návaznost na další systém a zopakujte zkoušení. Porovnejte výsledek s cílem, rozpočtem a původními předpoklady. Rozhodněte o dalším rozsahu a podmínkách případného pilotního provozu.
V každém kole chtějte tři odpovědi: co nyní opravdu funguje, co jsme zjistili a co to mění v plánu. Sledujte také nevyřešené vady a závislosti. Počet dokončených úkolů bez informace o použitelnosti systému vám při rozhodování o další investici nepomůže.

08Co kontrolovat bez ohledu na metodiku
Společná kritéria dokončení chrání před situací, kdy vývojář hlásí hotovo, ale chybí testy, oprávnění nebo návod pro správce. Ve Scrumu je popis potřebné kvality označen jako Definition of Done. Technické dokončení a převzetí zadavatelem nejsou automaticky stejný krok. Dohodněte obojí a stanovte podmínky pro nasazení.
U fázového postupu požadujte časné kontroly návrhu, zkušební propojení a testování vznikajících částí. Závěrečný test celku potřebujete stejně, ale nemusí být první příležitostí najít chybu. U agilního postupu hlídejte kvalitu, dokumentaci a chování celku po přidání další funkce. Krátký cyklus není důvod odkládat bezpečnost.
Zpozorněte, když dodavatel nedokáže ukázat použitelný výsledek, nechce pojmenovat předpoklady nabídky nebo nedokáže vysvětlit čerpání rozpočtu. Stejně problematické je zadání, které se denně mění bez odpovědné osoby. Ještě před podpisem si nechte ukázat, jak bude vypadat průběžná kontrola, hlášení problému a schválení změny.
09Časté otázky k agilnímu vývoji a waterfallu
Je agilní vývoj lepší než waterfall?
Záleží na zadání. Agilní postup dává prostor ověřovat nejasné potřeby a upravovat priority. Pevné fáze mohou pomoct u známého výstupu a silných návazností. U firemní aplikace posuzujte jednotlivé části; rozhraní a migrace mohou potřebovat jiný postup než ovládání.
Znamená agile práci bez plánu a dokumentace?
Agilní manifest uznává hodnotu obojího. Plán se upravuje podle zjištění a dokumentace má sloužit vývoji, kontrole, provozu i předání. Domluvte si, co budete dostávat a kdo to aktualizuje. Ústní dohoda o všem vytváří zbytečné nejasnosti.
Je Scrum totéž co agilní vývoj?
Scrum je konkrétní rámec, agilní vývoj širší přístup. Samotné rozdělení práce do dvoutýdenních úseků ještě neznamená, že tým používá Scrum. Dodavatel by měl vysvětlit skutečný způsob plánování, kontroly výsledků a rozhodování o další práci.
Musí po každém sprintu vzniknout veřejná verze aplikace?
Scrum požaduje použitelný přírůstek splňující dohodnutá kritéria kvality. Nasazení do ostrého provozu je samostatné rozhodnutí podle připravenosti a návazností. Sprint Review není povinná brána pro uvolnění a jeho termín neurčuje jediné možné datum nasazení.
Lze agilně vyvíjet software za pevnou cenu?
Ano, pokud je jasné, za jaký rozsah a podmínky cena platí a jak se řeší změny. Odlišujte pevnou cenu za vymezený výstup od pevného rozpočtu, v němž vybíráte další práci podle priorit. Druhá možnost sama o sobě neslibuje dodání všech původně zvažovaných funkcí.
Kdy se při waterfallu testuje?
Fázový postup nemusí odkládat všechny kontroly na konec. Můžete včas ověřit návrh, dostupnost rozhraní a jednotlivé části. Testovací scénáře připravujte už z požadavků. Závěrečné ověření pak posoudí hotový celek, jeho data, oprávnění a provozní návaznosti.
Co má zadavatel připravit před začátkem vývoje?
Cíl projektu, rozhodující pracovní postupy, povinné jádro první verze, pevné limity a seznam závislostí. Určete člověka s pravomocí rozhodovat a uživatele, kteří budou výsledek zkoušet. S dodavatelem doplňte kritéria převzetí, řízení změn a podmínky provozu.
